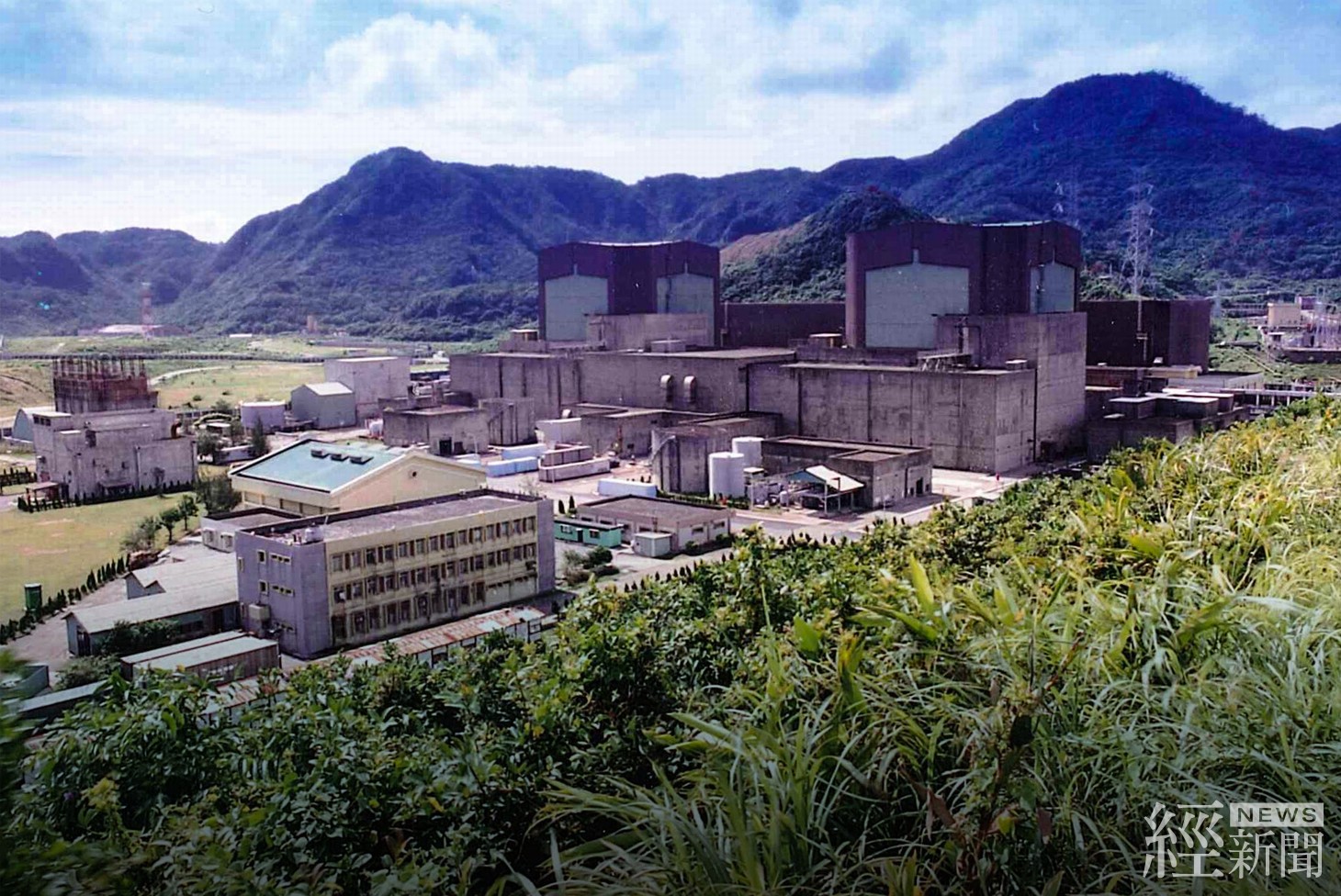

核二廠2號機運轉執照於明(14)日達40年有效期間屆滿到期,機組依法停止運轉進入除役,有關核二2號機停機後的供電狀況,台電表示,針對供電情形早已妥善安排,規劃機組歲修及發電時程,再搭配再生能源持續併網,靈活運用抽蓄水力,精進傳統機組調度策略,加上時間電價、輔助服務及需量反應等措施,可持續確保未來供電穩定無虞。
台電指出,為因應核二廠2號機停機,去年就開始提早規劃各機組歲修時間,且冬季風電常有超過100萬瓩左右的發電量能,也讓提早歲修的規劃更有餘裕。三月底前有包括大林2號機、通霄2號機等中大型機組回歸,共325萬瓩;四月底前則有林口1號機、通霄3號機等機組回歸共386萬瓩,完全可銜接供電能力。今年也將新增通霄小型機組及大潭8號機,合計130萬瓩上線運轉,裝置容量合計大於停機的核二2號機98.5萬瓩。
台電說明,隨再生能源大量增加,電力調度模式也與時俱進。目前白天太陽光電常有500萬瓩以上的發電出力,舒緩白天的供電壓力,也可將水力留到晚上使用。因應系統供電壓力轉移至夜尖峰,台電也靈活調度儲能電池、高水位慣常水力操作、抽蓄水力調節及燃氣機組等快速起降能源,並結合新時間電價、需量反應等需求面管理措施,預計今年可抑低夜尖峰100萬瓩。
台電進一步說明,水力電廠主要集中於中部地區,慣常水力機組配合尖峰移轉至夜間使用,尖峰變低、時間縮短,水力發電更可集中發電能力,並搭配下游水力設施調節用水後再供應民生用水,兼顧發電與民生之一水二用,抽蓄機組(約260萬瓩)亦轉變為白天抽水蓄電、夜間放水發電,整體水力之營運模式已逐漸調整為僅需支援短時間夜尖峰用電需求,總計約可提供440萬瓩之供電能力,並搭配燃氣機組同步升載支援系統供電,可確保夜間供電無虞。
此外,針對部分人士擔憂未來台灣會缺電,台電強調,已從電源開發跟電網建設兩方面從長規劃。電源開發方面,積極推動碳排量減半的燃氣機組,目前大潭、興達、台中、通霄二期、大林等燃氣發電計畫已同步展開,大型機組的新增容量仍大於除役機組,針對既有機組台電也因應極端氣候調整歲修規劃並縮短時間;電網端也持續強化,近五年投入共1,009億元進行配電設備改善,因外力、天災或設備故障所導致的配電事故停電次數也從2015年的15,295次,逐年減少至去(2022)年度7,924件,降幅近五成,已大幅降低各類事故停電。
